Desde el domingo 12 de noviembre, el estadio de Rosario Central, el Gigante de Arroyito está en obras para ampliar su capacidad y remodelación de varios sectores. Con el objetivo de brindar periódicamente información a socios, socias e hinchas canallas, daremos a conocer informes semanales acerca de cómo avanzan los trabajos en casa.
La empresa constructora EDECA, que lleva adelante la obra, brindó información detallada sobre las tareas realizadas en la semana comprendida entre el 21 y el 30 de noviembre:
- AVANCE DE LA CONSTRUCCIÓN:
1.1 ESTUDIOS PREVIOS:
Se realizan en forma continúa relevamientos y tareas de topografía, proyecto de
arquitectura, cálculos estructurales y estudios de suelo.
Se terminó con la ingeniería del incendio y el riego.
1.2 DEMOLICIONES Y TAREAS DE MOVIMIENTOS DE SUELO:
Se terminó la excavación y retiro de tierra. El porcentaje de avance es de 100%
Se terminó con la demolición del muro de contención de la fosa en sus cuatro lados
y se está terminando con la limpieza profunda del foso.

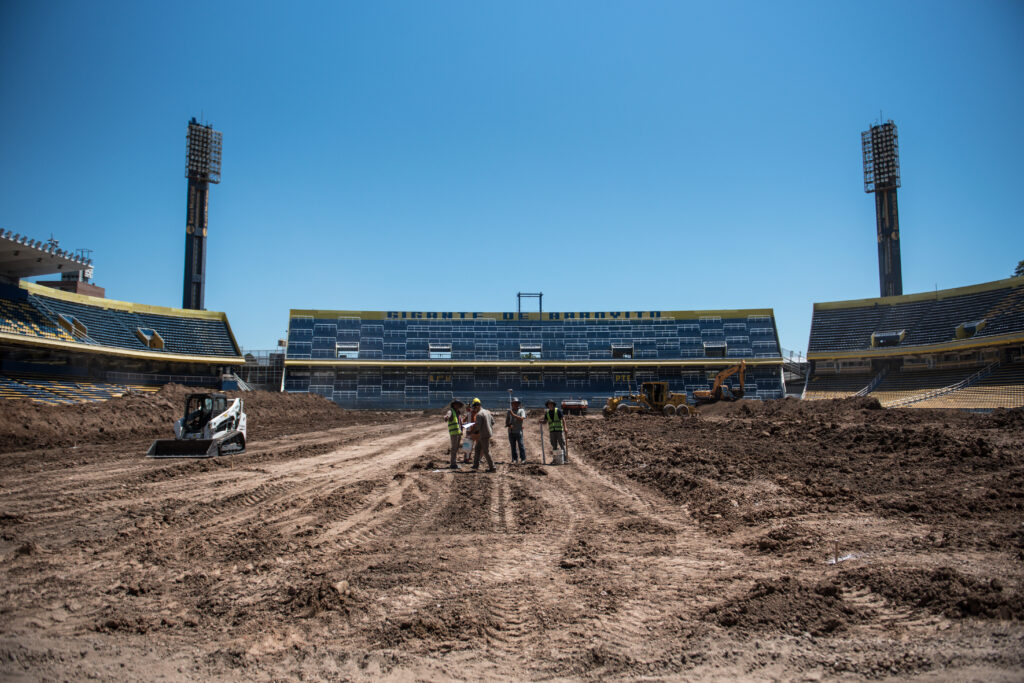

1.3 CAMPO DE JUEGO:
Se comenzaron las tareas del campo de juego. Se realizó un perfilado final con los
niveles proyectados y se comenzó con las excavaciones del drenaje previsto.
Se encuentra en obra la cañería de drenaje y acopiada en obrador de Edeca S.A.,
la totalidad de la piedra 6-20 y 3-9 para la primera capa de campo de juego.
Se comenzó el acopio en obra de la arena y turba.
1.4 ESTRUCTURAS DE HORMIGÓN:
Las losas de hormigón premoldeado de las tribunas se comienzan a recibir en obra
el 07/12. Los pilotes fueron ejecutados en un 90%, y se comenzaron a ejecutar las
vigas de fundaciones y tabiques perimetrales.
1.5 DESAGÜES PLUVIALES:
Ya se encuentra en obra el material necesario. Estas obras se comienzan el lunes
04/12.
1.6 TÚNEL:
Se realizó una trinchera para superar la interferencia del paso del cableado por
debajo de la tribuna.
Se realizó el nivelado del sector, y comenzamos las obras civiles.
Se realizó una modificación del proyecto para dejar prevista una abertura para
poder ver la tribuna histórica del club.
1.7 VARIOS:
Se está avanzando la fabricación de la estructura y tejido de sector populares.
1.8 SISTEMA DE RIEGO:
Se realizaron reuniones de coordinación con la empresa Triagro para afinar el
proyecto y comienzo de la ejecución de estas tareas.
1.9 RED DE INCENDIO:
Se están comprando los materiales para la ejecución de este ítem.
1.10 RED ELÉCTRICA:
Se está trabajando debajo de las tribunas del sur para bajar las bandejas eléctricas
y eliminar las interferencias con el túnel.
